Éléonore Vanier-Pichon 7 min de lecture
Fabrication d une piscine : niveau laser sur chantier d’implantation

La fabrication d’une piscine commence bien avant le premier coup de pelle. Nature du terrain, type de bassin, règles d’urbanisme et équipements influencent directement la durée du chantier et son coût final. Une préparation sérieuse aide aussi à choisir entre auto-construction, piscine en kit et intervention d’un professionnel.

Partir du terrain pour choisir le bon type de piscine

Le terrain ne sert pas uniquement à repérer l’emplacement le plus ensoleillé : il détermine une partie de la méthode de construction. Une piscine enterrée nécessite un terrassement, une structure durable, un système de filtration ainsi que des raccordements électriques et hydrauliques. Une piscine hors sol, souvent démontable, limite ces travaux, mais exige tout de même un sol stable, un accès adapté et une intégration correcte dans le jardin. La piscine semi-enterrée peut convenir à un terrain en pente, à condition de traiter les poussées de terre et le drainage.

Étapes de la fabrication d’une piscine enterrée, du terrassement à la mise en eau
Étapes de la fabrication d’une piscine enterrée, du terrassement à la mise en eau
Solution Atout principal Point de vigilance Profil adapté
Piscine hors sol Installation généralement plus légère Planéité du sol, stabilité et durée d’installation Budget maîtrisé ou usage évolutif
Piscine en kit enterrée Structure et équipements préparés Qualité du montage et coordination des travaux Bricoleur organisé et bien accompagné
Piscine maçonnée sur mesure Dimensions et formes personnalisées Maçonnerie, étanchéité et budget plus exigeants Projet durable et terrain complexe
Piscine semi-enterrée Bonne réponse aux dénivelés Drainage, soutènement et finitions extérieures Jardin en pente

Observer ce que le sol ne montre pas au premier regard

Un terrain argileux, humide, remblayé ou traversé par une nappe d’eau peut modifier profondément le chantier. Il faut aussi repérer les réseaux enterrés, les arbres proches, l’accès des engins et les possibilités d’évacuation des déblais. Le local technique se prévoit dès cette phase. Il doit accueillir la pompe, la filtration et les vannes tout en restant accessible pour l’entretien.

Le circuit hydraulique doit être défini avant le terrassement. Il comprend notamment les canalisations, les traversées de paroi, les skimmers, les buses de refoulement et l’évacuation des eaux de pluie. Si ces éléments sont ajoutés au dernier moment, les conduites risquent d’être plus longues et moins accessibles. Une bonne préparation limite aussi les pertes de charge et évite de transformer un oubli technique en défaut durable.

Vérifier les autorisations avant de lancer la fabrication

Les formalités dépendent notamment de la surface du bassin, de son caractère démontable ou non, de la présence d’une couverture et de sa hauteur. Le seuil de 10 m² est un repère important, mais il ne dispense pas automatiquement de toute vérification. Une couverture dépassant 1,80 m de hauteur peut également modifier les règles applicables.

Avant toute commande, consultez le plan local d’urbanisme et interrogez la mairie au sujet de votre parcelle. En secteur protégé, dans les abords des monuments historiques, dans un site patrimonial remarquable ou dans une zone soumise à des règles particulières, les exigences peuvent être renforcées. Selon le projet, une déclaration préalable ou une autre autorisation d’urbanisme peut être nécessaire. Le site service-public.fr présente les cas généraux, mais la mairie reste l’interlocuteur à privilégier pour confirmer la situation locale.

Ne pas oublier l’impact fiscal et la sécurité

Une piscine fixe peut entraîner une hausse des impôts locaux et être concernée par la taxe d’aménagement. Après l’achèvement des travaux, la déclaration correspondante doit être effectuée dans les 90 jours. Cette échéance doit apparaître dans le calendrier du projet, au même titre que l’installation d’un dispositif de sécurité adapté à une piscine enterrée ou semi-enterrée.

Les étapes techniques d’une piscine enterrée

La construction d’un bassin ne consiste pas à creuser puis à le remplir d’eau. Chaque phase prépare la suivante : une erreur de niveau, de drainage ou de raccordement devient coûteuse à corriger une fois le revêtement posé. La méthode varie selon la structure choisie, mais l’enchaînement général reste proche.

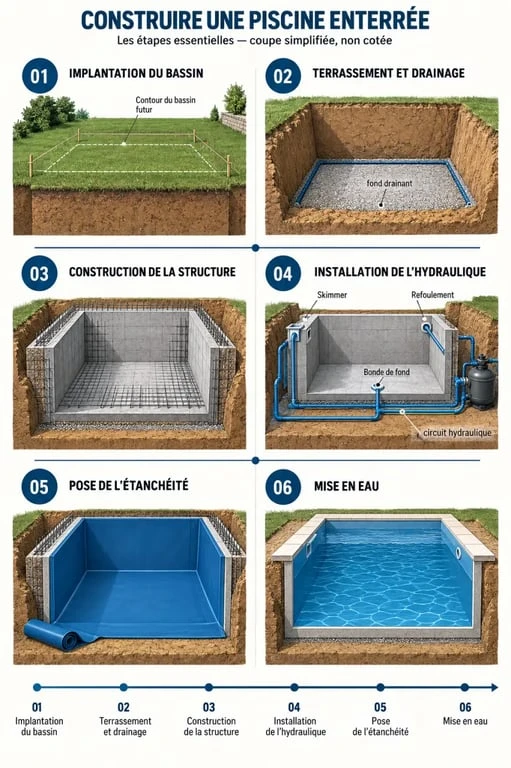

  1. Implanter le bassin : tracer précisément son emprise, ses niveaux et les zones de circulation autour de la future plage.
  2. Terrasser et drainer : excaver, stabiliser le fond, prévoir si besoin un drainage périphérique et évacuer les terres.
  3. Réaliser la structure : couler une dalle, monter les blocs ou les panneaux du kit, ferrailler et contrôler l’équerrage.
  4. Installer l’hydraulique : poser les bondes, les pièces à sceller, les canalisations, la filtration et les raccordements vers le local technique.
  5. Assurer l’étanchéité : appliquer le procédé prévu, par exemple un liner ou une géomembrane PVC, sur un support propre et préparé.
  6. Mettre en eau et régler : contrôler l’absence de fuite, ajuster la filtration et démarrer le traitement de l’eau.

Les compétences à maîtriser, et celles à déléguer

Faire soi-même peut réduire la part de main-d’œuvre professionnelle, mais ne supprime pas les exigences techniques. Le porteur de projet doit savoir lire un plan, vérifier les niveaux, organiser les livraisons et respecter les notices de montage. La maçonnerie, la plomberie et l’étanchéité demandent de la rigueur. L’électricité mérite une attention particulière : faire intervenir un professionnel pour le raccordement et la conformité reste souvent la décision la plus prudente.

Une piscine en kit facilite l’approvisionnement et fournit des instructions détaillées, sans rendre le chantier automatique. Un compromis consiste à réaliser les opérations maîtrisées, comme la préparation, certaines finitions ou un montage encadré, puis à confier les interventions techniques les plus sensibles. Demandez précisément ce qui est inclus dans l’offre : étude, livraison, assistance, matériel de filtration, pose du revêtement et mise en service.

Construire un budget qui tient jusqu’à la mise en eau

Comparer uniquement le prix du bassin est une source classique de mauvaise surprise. Le coût réel rassemble la structure, le terrassement, le transport, l’évacuation des terres, le local technique, la filtration, l’étanchéité, l’électricité, les margelles, les plages, la sécurité et les démarches éventuelles. Un terrain difficile ou un accès étroit peut peser davantage que l’écart entre deux modèles de bassin.

  • Demandez des devis séparant le matériel, la pose, le terrassement et les options.
  • Établissez une liste des équipements indispensables et une autre pour les améliorations qui peuvent attendre.
  • Prévoyez une réserve pour les adaptations révélées par le sol ou les raccordements.
  • Comparez les garanties du kit, de la structure, de la pompe et du revêtement.
  • Intégrez les dépenses futures : traitement de l’eau, électricité, hivernage et renouvellement de certaines pièces.

Un simulateur de prix peut aider à établir une première enveloppe, à condition de le considérer comme un outil de cadrage et non comme un devis définitif. Pour comparer plusieurs solutions, utilisez les mêmes dimensions, le même niveau d’équipement et les mêmes hypothèses de terrassement. Vous identifierez ainsi l’économie réelle de l’auto-construction, au lieu de comparer deux projets incomplets.

Choisir le niveau d’accompagnement adapté à votre projet

La solution la plus autonome n’est pas toujours la plus adaptée. Une fabrication sur mesure convient lorsque le terrain, la forme souhaitée ou les finitions imposent une conception spécifique. Le kit peut intéresser les particuliers qui souhaitent participer au chantier tout en disposant d’une structure et d’une liste de composants cohérentes. Une piscine hors sol répond à un besoin de baignade plus immédiat, avec un engagement de travaux plus limité.

Avant de signer, posez trois questions concrètes au vendeur ou à l’installateur : qui valide l’implantation et les niveaux, qui intervient en cas de difficulté technique et qui assure le suivi après la mise en eau ? Un accompagnement utile ne consiste pas seulement à fournir un ensemble de pièces. Il doit préciser les responsabilités, les délais, les prérequis du terrain et les étapes qui restent à votre charge.

Une fabrication de piscine réussie repose sur une décision simple : adapter le bassin au terrain et à vos compétences, plutôt que de modifier le terrain dans l’urgence pour un modèle choisi trop vite. Cette préparation protège le budget, la conformité du projet et l’utilisation durable du bassin.
